厨房の塗床工事です2

前回のつづきです。

溝もすべて清掃します。

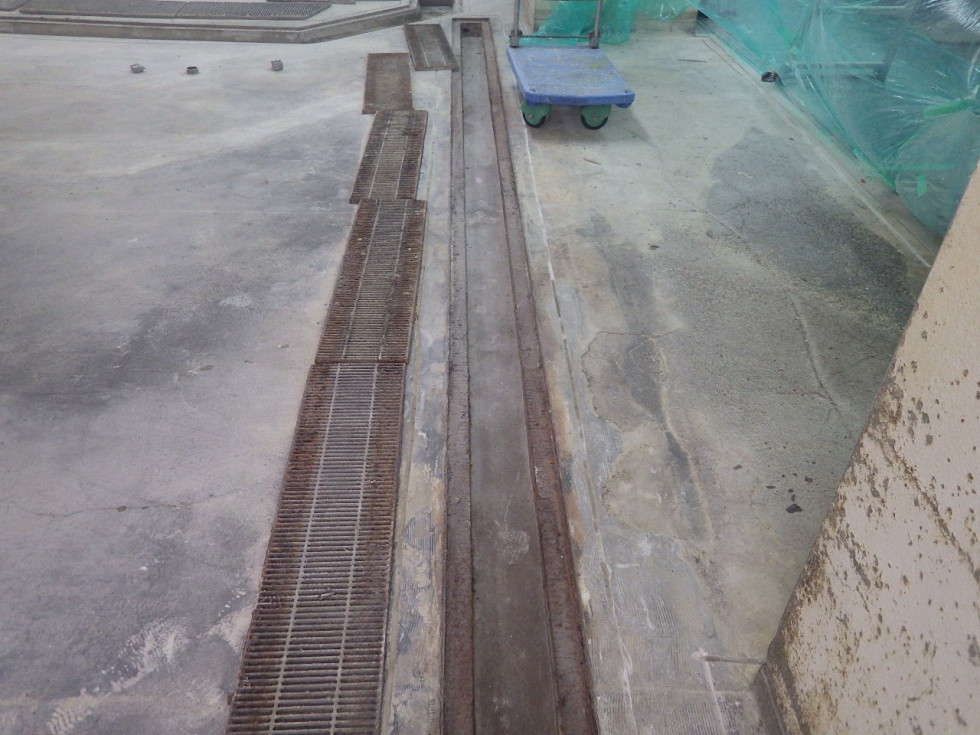

TAKA7402

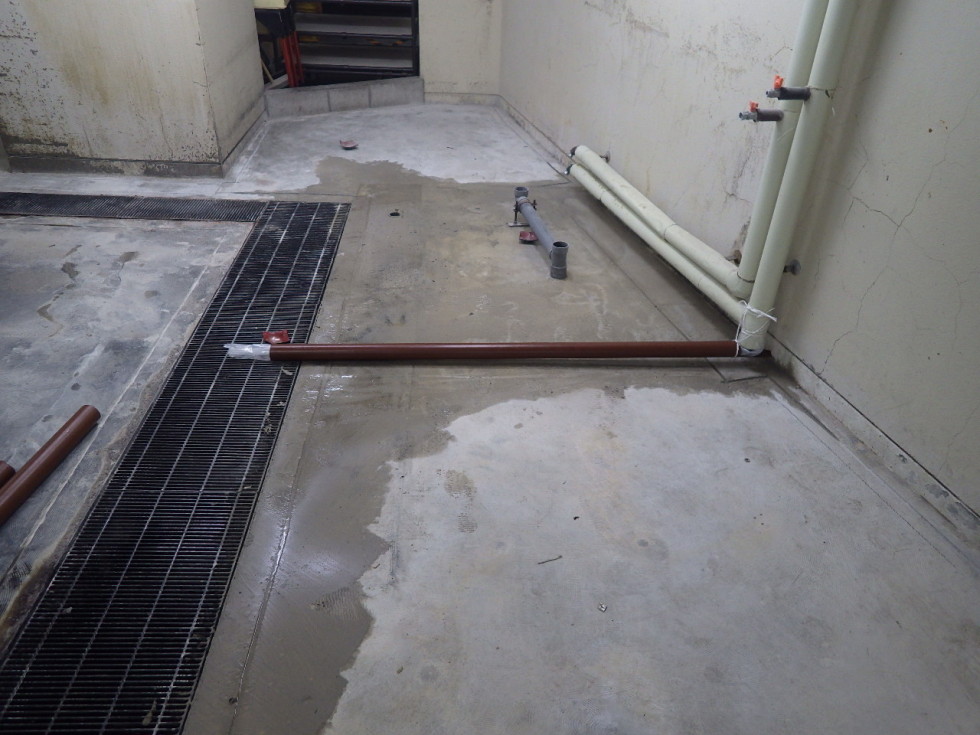

 TAKA7405

水の漏れているところは導水パイプを設置します。

TAKA7407

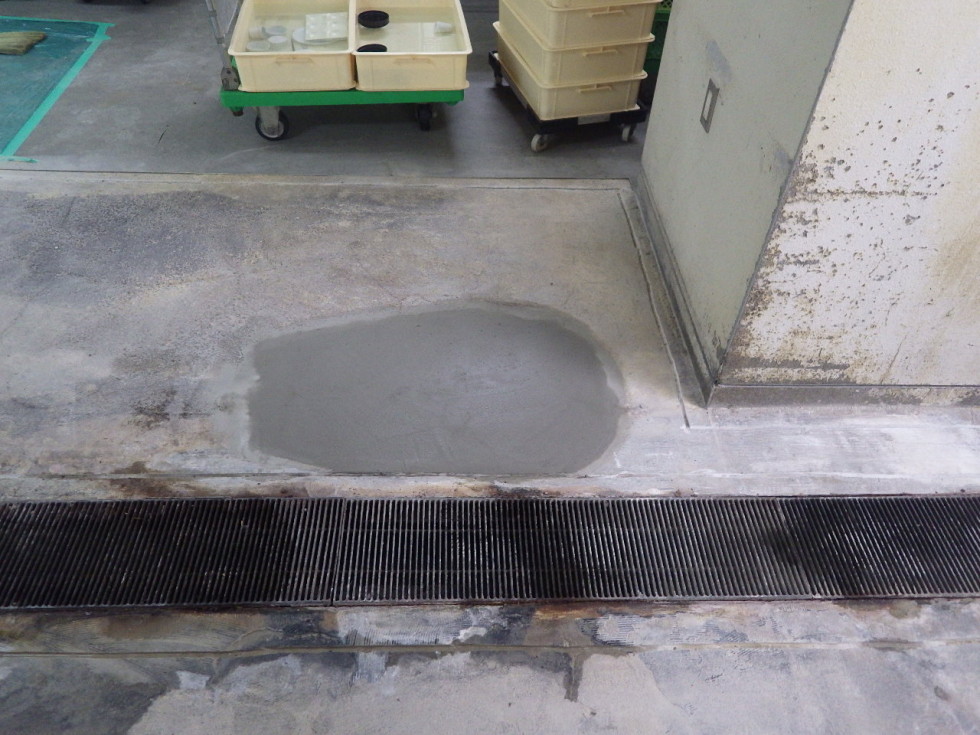

不陸は調整します。

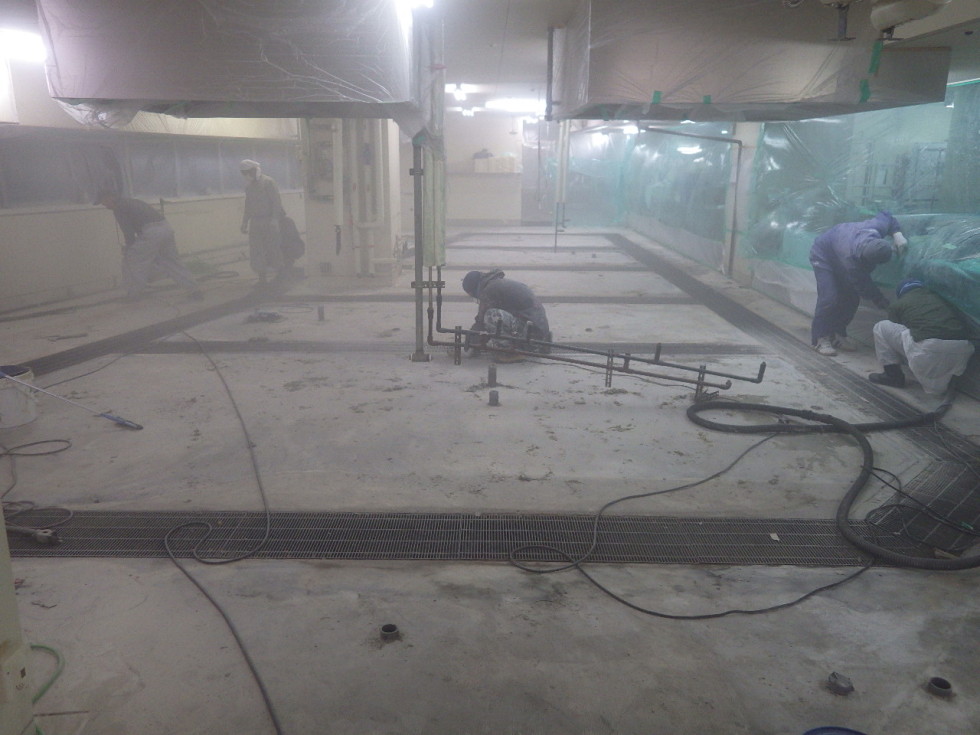

05mizusyori (2)

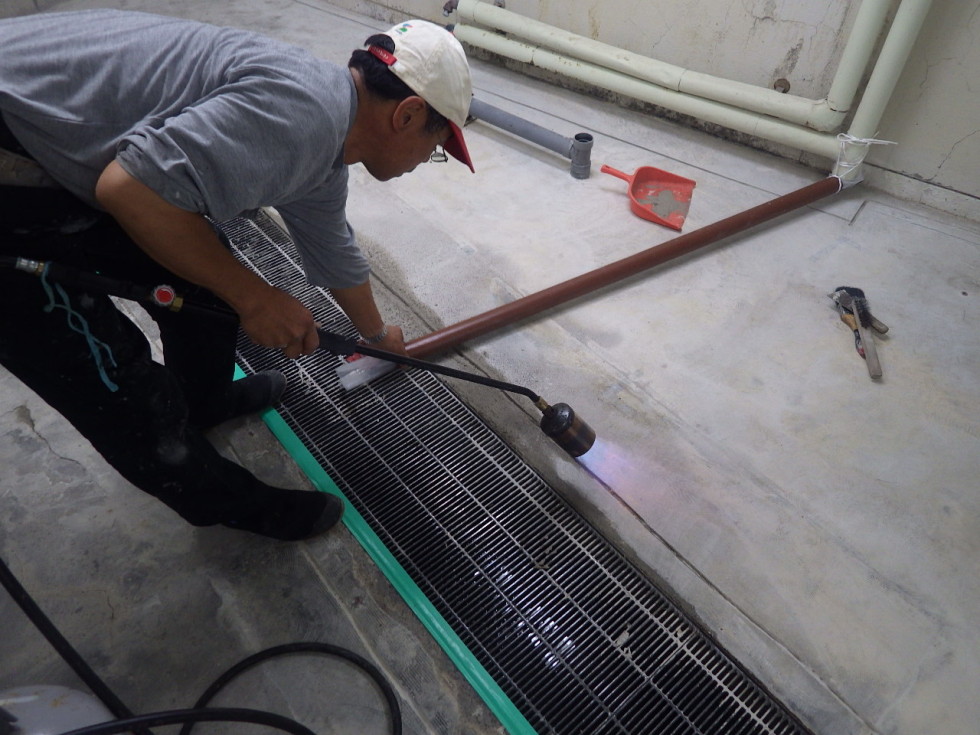

濡れていた箇所はバーナーで乾燥させます。

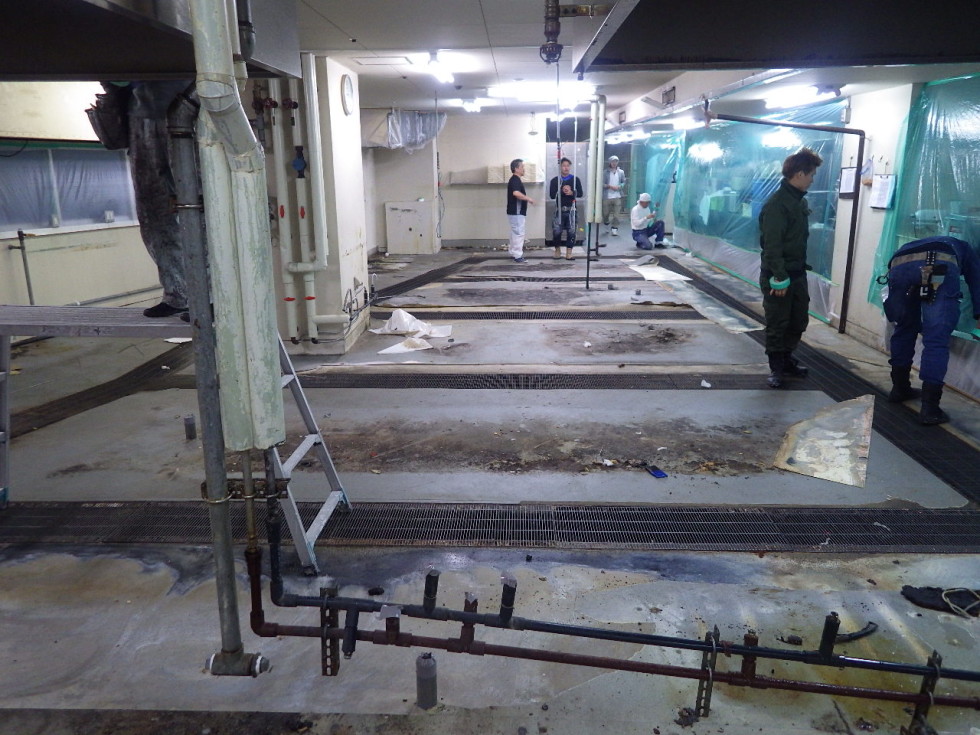

01sekou (9)

あとははぼ左官仕事です。

硬質ウレタンを床前面に塗布します。

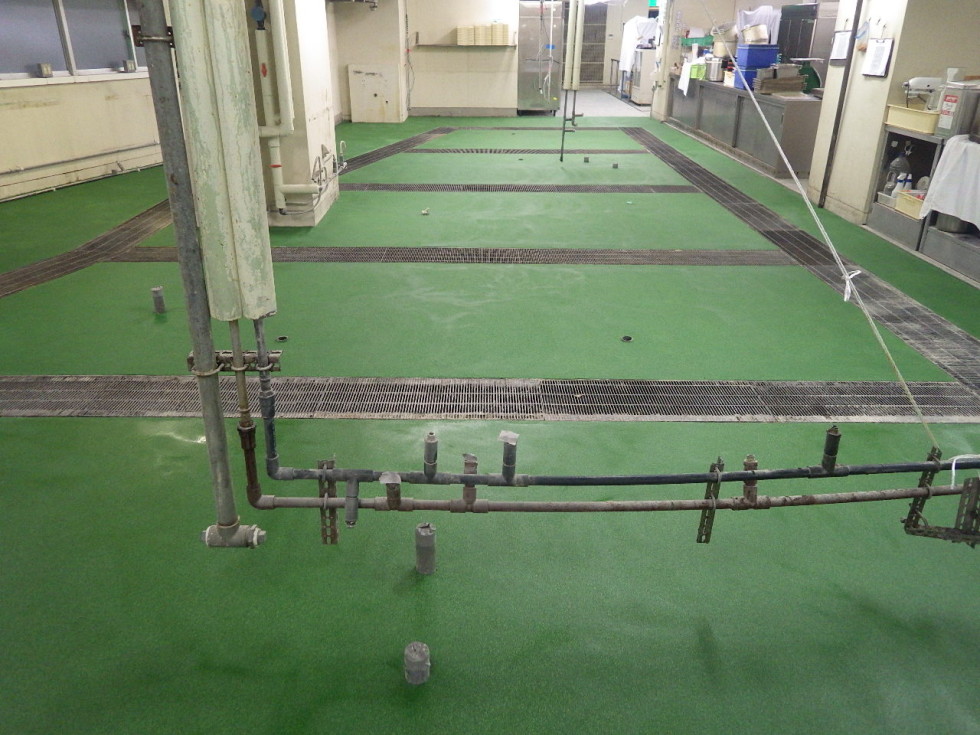

01sekou (11)

完成です。

予定3日間のところ2日間で仕上げました。

2日間で下地処理含めて36人導入しました。

やはりマンパワーは偉大です。

厨房の塗床工事です1

厨房の塗床工事です。

厨房設備移動後、実働3日間で仕上げなければなりません。

このような状態です。240㎡程度です。

01sekou (1)

今回は硬質ウレタンを施工します。

なので床面にUカットをしなければいけません。

01sekou (2)

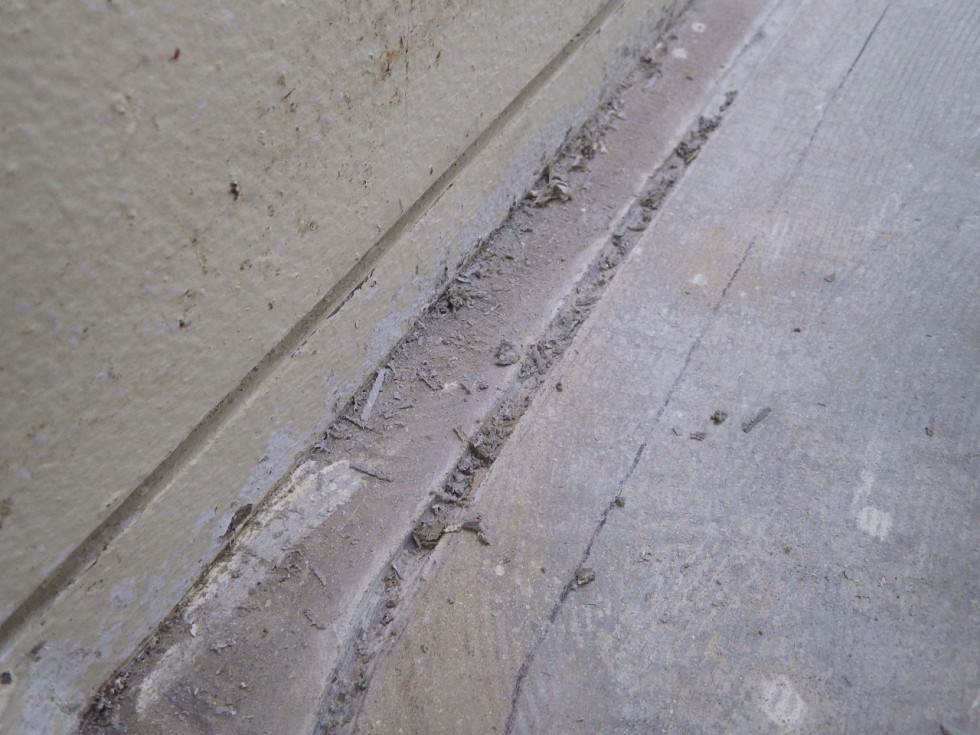

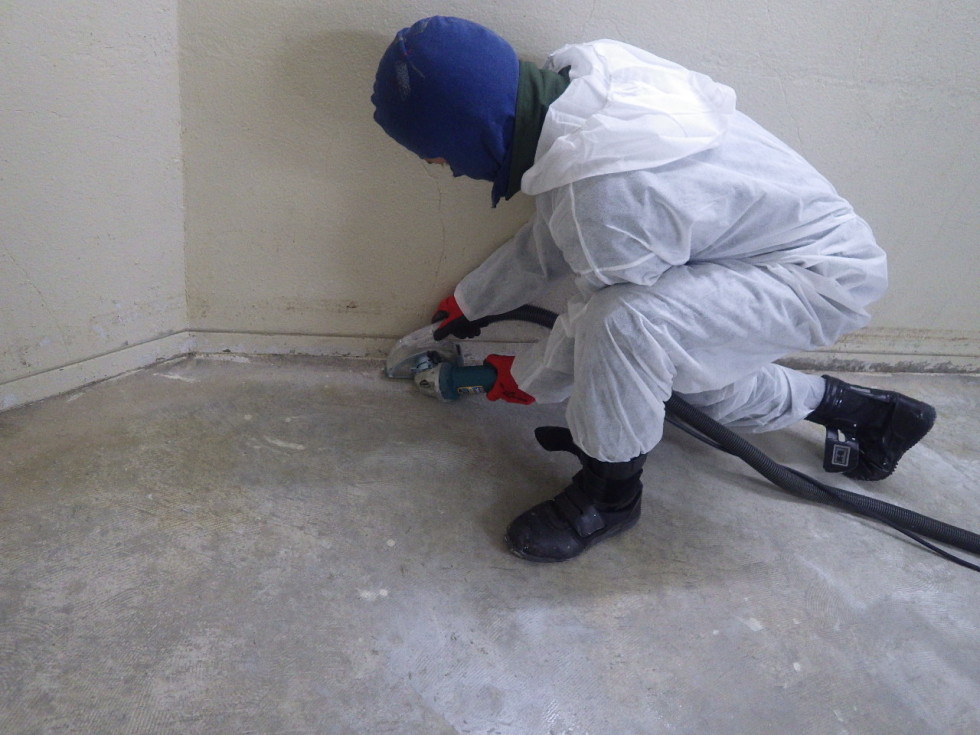

壁際、柱際、溝の際にすべてUカットを施します。

02ucut (1)

02ucut (2)

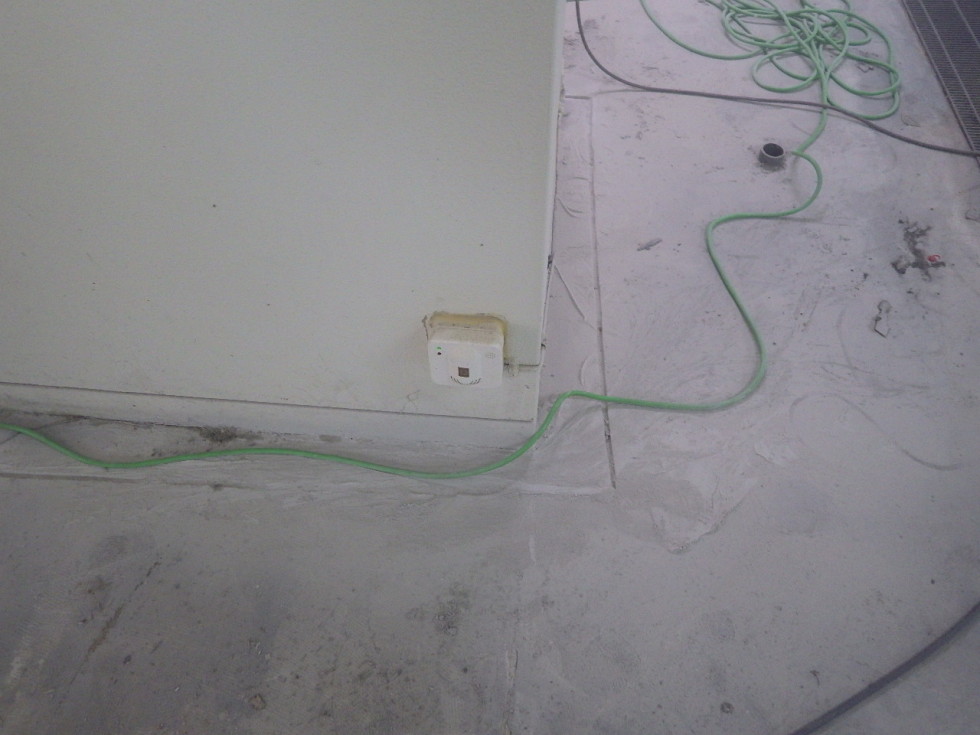

TAKA7390

こんな感じです。

つづく・・・
